「いつになったら岩槻まで来るの?」
埼玉県民、特にさいたま市東部にお住まいの方や、浦和レッズのサポーターなら一度は考えたことがある疑問でしょう。
長年「幻の計画」とも囁かれてきた地下鉄7号線(埼玉高速鉄道線)の岩槻延伸が、ついに大きな一歩を踏み出した!

(東京メトロ南北線)
埼玉高速鉄道
北側の延伸計画
2026年3月31日、埼玉県とさいたま市は鉄道事業者に対して正式に事業の実施を要請。
目標とする開業時期は2041年。
ここでは、どこからどこまで延伸するのか、いくらかかるのか、そして本当に実現可能なのか、最新情報を詳しく整理して解説。
概要: どこからどこまで?誰がやる?いくらかかる?

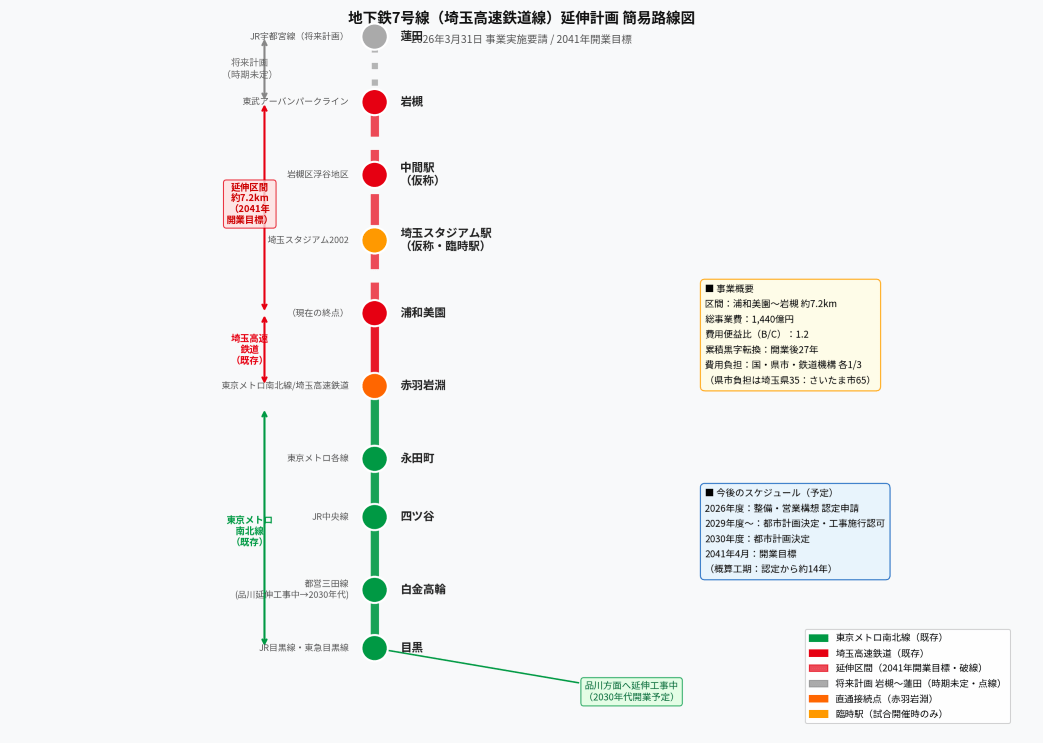

まずは、今回の延伸計画の全体像を整理。
| 項目 | 詳細内容 |
|---|---|
| 延伸区間 | 浦和美園駅 ~ 岩槻駅(約7.2km) |
| 新設駅 | 埼玉スタジアム駅(仮称・臨時駅)、中間駅(仮称)、岩槻駅(仮称) |
| 事業主体 | 営業主体: 埼玉高速鉄道株式会社 整備主体: 独立行政法人鉄道建設・運輸施設整備支援機構(鉄道・運輸機構) |
| 概算事業費 | 1,440億円(令和7年4月価格) |
| 目標開業時期 | 2041年4月 |
| 費用負担 | 国 1/3、 地方公共団体 1/3(埼玉県35:さいたま市65)、 鉄道・運輸機構 1/3 |
今回の計画は、現在の終点である浦和美園駅から北へ約7.2km延伸。
東武アーバンパークライン(野田線)の岩槻駅に接続するもの。
整備は「都市鉄道等利便増進法」に基づく上下分離方式が採用され、インフラ整備と列車の運行を別の主体が担うやつ。

だれがうれしい?(整備効果)
この延伸によって、最も恩恵を受けるのは誰だろうか。
- 岩槻区周辺の住民
岩槻駅から東京都心(永田町駅など)へ乗り換えなしでアクセス可能に。快速列車の導入も検討されており、岩槻駅~永田町駅間の所要時間は現在の約66分から約52分へ。約14分短縮される見込み。。(まあ大きいか。) - サッカーファン・イベント来場者
浦和美園駅から徒歩15〜20分かかっていた「埼玉スタジアム2002」までの道のり。スタジアムのすぐそばに新駅ができ、アクセスが劇的に改善するんだって。(駅からは徒歩3分以内だよね?) - 中間駅(浮谷地区)周辺の住民(特に学生?)
現在は鉄道空白地帯となっている目白大学岩槻キャンパス付近に中間駅ができ、周辺では約1万人規模の定住人口を想定した新しいまちづくりが計画されてるって。鉄道整備が前提であって、現時点ではそこまでの人口ではなかろう。
歴史: これまでとこれから
地下鉄7号線の延伸計画は、実は非常に歴史の古い構想。
東京メトロ南北線の開業は1991年。暫定ね。その後、2000年に全線開通。
埼玉側の7号線(埼玉高速鉄道)は、2001年に開通。
- 2000年(平成12年):
運輸政策審議会答申第18号で「浦和美園~岩槻~蓮田」が2015年までに開業が適当な路線と位置付けられる。 - 2001年(平成13年):
埼玉高速鉄道(赤羽岩淵~浦和美園)が開業。しかし、利用者が伸び悩み巨額の赤字を抱えることに。 - 2012年(平成24年):
さいたま市が採算性の問題から事業着手の延期を決定。 - 2015年(平成27年):
埼玉高速鉄道が事業再生ADR(私的整理)により経営再建を図る。 - 2018年(平成30年):
さいたま市の協議会が「沿線開発と快速運行を行えば採算が取れる」との結論をまとめる。 - 2024年(令和6年):
建設費の高騰(860億円→1,300億円)により、さいたま市が一時事業化要請を断念し、計画の精査へ。 - 2026年(令和8年)3月31日:
採算性の見通しが立ったとして、埼玉県とさいたま市が正式に事業実施要請を行う。 - 2026年6月30日:
鉄道事業者が回答(後述)
今後は、2026年度に整備・営業構想の認定申請を行い、2030年度の都市計画決定を経て、2041年4月の開業を目指すスケジュールとなっています。
現状の課題: 本当に必要なの?採算は取れる?
巨額の税金が投入される公共事業において、
「本当に必要なのか」
「赤字にならないか」
という懸念は常に付きまとうわけで。
国からの補助(都市鉄道等利便増進法)を受けるための基準として、「累積資金収支が30年以内に黒字転換すること」が求められる。
さいたま市の最新の試算では、
費用便益比(B/C)が1.2、
累積黒字転換年数が27年で。
この基準をクリアできる見通しが立ちましたとさ。
しかし、課題がないわけではない。
延伸区間の輸送需要の多くは岩槻駅からの利用者に依存。
また、中間駅が設置される「浮谷地区」は現在開発が遅れてるエリア。
市が計画する「最大120ヘクタール、定住人口1万人」という大規模なまちづくりが計画どおりに進むかどうかが、路線の採算性を左右する大きな鍵ですな。
都心への一極集中ってことになれば、日本全体では人口減少だけど、このエリアへの人口流入は考えられるか。
働き方改革とのバランスもあろうが。
おおたかの森とかのモデルケースもあるし。勝算はあるってことなんだろうな。
浦和美園から埼玉スタジアムって遠いよね問題
浦和レッズの試合日や日本代表戦の際、浦和美園駅から埼玉スタジアム2002までの約1.2kmの歩行者専用道路は、サポーターがトコトコ歩いてる。
「みんなで歩いて向かう高揚感」という楽しみがある一方で、徒歩15〜20分という距離は、悪天候時や子供連れや高齢者などにとっては大きな負担でしょう。文化面では辛い。
(あと、敗北後の反省会もあるよねw)
今回の計画では、スタジアム至近に「埼玉スタジアム駅(仮称)」が新設されるって。
イベント対応の臨時駅って価値あるの?
この駅は、サッカーの試合や大規模イベント開催時のみ営業する「臨時駅」として整備される方針だってことで。
価値ねぇ。。
- 混雑の分散と安全性の向上:
浦和美園駅への一極集中を防ぎ、帰宅時の大混雑を緩和できる?
臨時駅に集中するだけだと思うが。。 - 広域アクセスの改善:
大宮駅からスタジアムまでの選択肢が変わる。岩槻駅乗り換えの電車ルートになる。所要時間は、現在の約31分(南浦和・東川口乗り換え)から、約22分(岩槻乗り換え)へと短縮される見込み。 - スタジアムの価値向上:
「駅直結」に近いスタジアムとなることで、サッカー以外のイベント誘致力も高まる。ライブとかかな。けど、芝生には入れないでしょう。難しいよねぇ。
さらなる延伸計画: 蓮田駅まではどうなる?
今回の事業要請は「浦和美園~岩槻」の約7.2kmが対象。
ただし、本来の国の答申では「蓮田駅までの延伸」が位置付けられてる。
岩槻駅からさらに北へ約6km延ばし、JR宇都宮線の蓮田駅に接続する構想。
現時点では岩槻~蓮田間は「計画検討区間」の域を出ていない。
まだまだ厳しい位置づけ。
沿線の人口減少が進む中、この区間の採算性を確保するのは、浦和美園~岩槻間以上に困難という見立てなんだな。
当面は、2041年開業目標の岩槻延伸に全力が注がれるか。
蓮田延伸の実現はさらに先の、不透明な未来の課題。
最新動向: 2026年6月30日、鉄道事業者が回答
2026年3月31日の事業実施要請を受け、2026年6月30日、営業主体の埼玉高速鉄道と整備主体の鉄道・運輸機構の両者が、埼玉県とさいたま市に対して正式な回答書を手渡しましたとさ。
| 主体 | 回答の要旨 |
|---|---|
| 埼玉高速鉄道 | 速達性向上事業の営業主体として、営業構想の認定申請の準備に着手する。都市計画決定に向けた環境影響評価等の実施や中間駅まちづくりと並行して、事業推進上の条件等について引き続き調査を行い、認定申請を判断する。 |
| 鉄道・運輸機構 | 整備構想の認定申請については、引き続き協議を進め、財源の見通しなどを踏まえて判断する。 |
両者とも延伸事業を実施するか否かの明言は避けており、「準備に着手する」「協議を進める」という慎重なスタンス。
しかし、この回答は「次のステップである国への整備構想・営業構想の認定申請につなげる」ための重要な節目として、さいたま市も前向きに受け止めているそうな。
ちょっと前進。
また、埼玉高速鉄道は回答と同時に、県と市に対して3つの新駅に関する要望事項も提示した。
- 埼玉スタジアム駅(仮称):
スタジアム2002公園のポテンシャルを最大限に活かした利活用を着実に推進すること - 中間駅(仮称):
中間駅周辺まちづくりを鉄道延伸事業と一体的に実施すること - 岩槻駅(仮称):
岩槻駅周辺の活性化と歴史文化・観光資源を活用した来街者誘致を推進すること
延伸実現への「一歩前進」である一方、財源確保や採算性の最終確認といった課題は依然として残る。
順調に進みますように
長年の悲願であった地下鉄7号線の岩槻延伸。
2026年3月の事業実施要請に続き、同年6月30日には鉄道事業者からの回答も得られ、ついに時計の針が動き出した感。
総事業費1,440億円という巨大プロジェクトは、単なる交通網の整備にとどまらず、中間駅周辺の新たな街づくりや、埼玉スタジアムのアクセス革命をもたらすことでしょう。
3駅でこんだけ必要なんだね。
開業は15年先だが。
埼玉の鉄道地図がどのように塗り替えられていくのか、今後の動向に注目。

凍結されないことを願う。
事業費はグングン上がるぞ。
と、目黒側は品川までの延伸計画があるからな。
リニアとの接続って観点もあるよね。
